Часть 2. Как вбить расценку в смету или оперфайл?
Как составить смету ресурсным методом мы рассматривали ранее в этой статье, где мы учились правильно настраивать параметры для расчета сметы.Сегодня мы поговорим о том, как вставить расценки в оперфайл (ОФ) и произвести сам расчет.
Выдумаем пример.
Допустим, нам нужно сделать бетонную подготовку под что-то. Для этого нам нужно расценить:
- бетонная подготовка толщ. 100 мм – 10 м2.
Заметка: На практике сметчик составляет сметы на основе проекта или дефектной ведомости, в котором он смотрит состав работ, объемы работ и т.д. То есть объемы он с неба не берет и не придумывает. Смета – документ точный и каждая цифра должна быть обоснована в проекте или дефектной ведомости.
Чтобы расценить эту работу, нужно изучить сборники, относящиеся к этому виду работ. У новичков могут возникнуть сложности, поскольку сборников много, а расценок еще больше. Опытные сметчики уже на автомате знают, какие часто встречающиеся расценки и в каком сборнике находятся.
Итак, расцениваем бетонную подготовку.
ШАГ 1 Создаем оперфайл (подробная статья об этом здесь).
Заметка: Как вы знаете, в 2018 году произошли изменения в законодательстве касательно ценообразования в строительстве. В связи с этим была выпущена новая редакция АВС-4 2018, где изменилась форма расчета смет в Казахстане. Обзор изменений я публиковала в статье – здесь. В ней вы можете подглядеть, как в 2018 году правильно вбить строку заголовок, чтобы расчет сметы был в 2018 году.
ШАГ 2
Сворачиваем окно с оперфайлом.
ШАГ 3
Выбираем "Ресурсная сметно-нормативная база «РСНБ РК 2015» (2018)".
Выбираем "Ресурсная сметно-нормативная база «РСНБ РК 2015» (2018)".
Заходим в п.6: "Работы строительные и специально строительные".
ШАГ 4
Выбираем сборник 6 – бетонные работы.
Нам откроется - нет не третий глаз, а множество расценок, относящихся к бетонным,
железобетонным и монолитным конструкциям. Самостоятельно можете по-изучать их (посмотреть состав работ, какие материалы включает в себя расценка, сколько трудозатрат составляет работа).
ШАГ 5
Самый первый раздел называется: "Бетонная подготовка". Поэтому
мы выбираем его.
Совет: Прошу обратить внимание, в каждом сборнике есть
«Общая и технические части», в которой содержится информация, касающаяся работ
и расценок. Например, там может быть справочная информация по определению
объёмов работ, в тех.части содержится информация о повышающих или понижающих
коэффициентах на те или иные работы. Поэтому, если у вас (например) большой
объем бетонных работ, рекомендую при выборе расценок изучать эту часть.
Заметка: Мы пишем не полное слово, а начало слова, т.к. большая вероятность найти нужную расценку.
ШАГ 6
Заметка: в этом окне также есть "Лупа", если расценка также находится где-то не в начале, то по поиску можно что-нибудь найти. Кстати в этом окне представлена вся куча расценок, относящихся к этому сборнику. Прокруткой вы можете пролистать расценки.
Обратите внимание: справа указана единица измерения данной расценки.
После нажатия «Принять в буфер», вас выкинет в предыдущее окно с кучей расценок.
Сворачиваем окно с расценками, сворачиваем ИНФО и возвращаемся в наш оперфайл. Да-да, он у нас открыт, если вы не забыли.
Нажимаем «Вставить буфер АВС»
Как вы видите, у меня появилось 2 расценки. Т.к. одну я выбрала без поправки, а другую с поправкой. Чтобы вы видели, как они отличаются в ИД (исходных данных).
ШАГ 9
Сохраняемся.
Нажимаем «Сохранить в ОФ».
ШАГ 10
Нажимаем "Расчет" или "F9".
ШАГ 11
Выбираем К9 и формат, в каком нам нужно сохранить смету.
Я предпочитаю Эксель, т.к. это удобнее. Все таки работаем с цифрами, а не с текстовым массивом.
ШАГ 12
Подписывайтесь на блог PRO сметы. Дальше, интереснее.
Заходим в бетонную
подготовку щелчком мыши.
Открывается новое окно. Выбираем расценку «Подготовка
бетонная. Устройство». Щелкаем на нее.
Обратите внимание: справа указана единица измерения данной расценки.
ШАГ 7
Открывается окно. Изучите его внимательно.
В нем вбиваем объем и нажимаем «принять в буфер»
Возвращаемся к нашему примеру:
По заданным параметрам у нас бетонной подготовки 10 м2 толщиной 100 мм. Так как расценка у нас в м3, то 10*0,1=1 м3. Вбиваем в поле объем 1 м3. Принять в буфер.
По заданным параметрам у нас бетонной подготовки 10 м2 толщиной 100 мм. Так как расценка у нас в м3, то 10*0,1=1 м3. Вбиваем в поле объем 1 м3. Принять в буфер.
Совет: По-изучайте внимательно поле с расценкой, там много полезной
информации. Помимо номера расценки, названия, единицы измерения, здесь
подробная таблица с наименованием ресурсов и их нормой расхода. В таблице
заданы параметры на единицу измерения. В смете они автоматом просчитаются на
ваш объем.
Важно: Норму расхода и тарифную ставку менять нельзя! Только в
исключительных случаях, для особых работ, которых нет в сборнике и естественно
при их обосновании (фотография рабочего дня, калькуляции и т.д.).
Дополнительная информация полю расценки

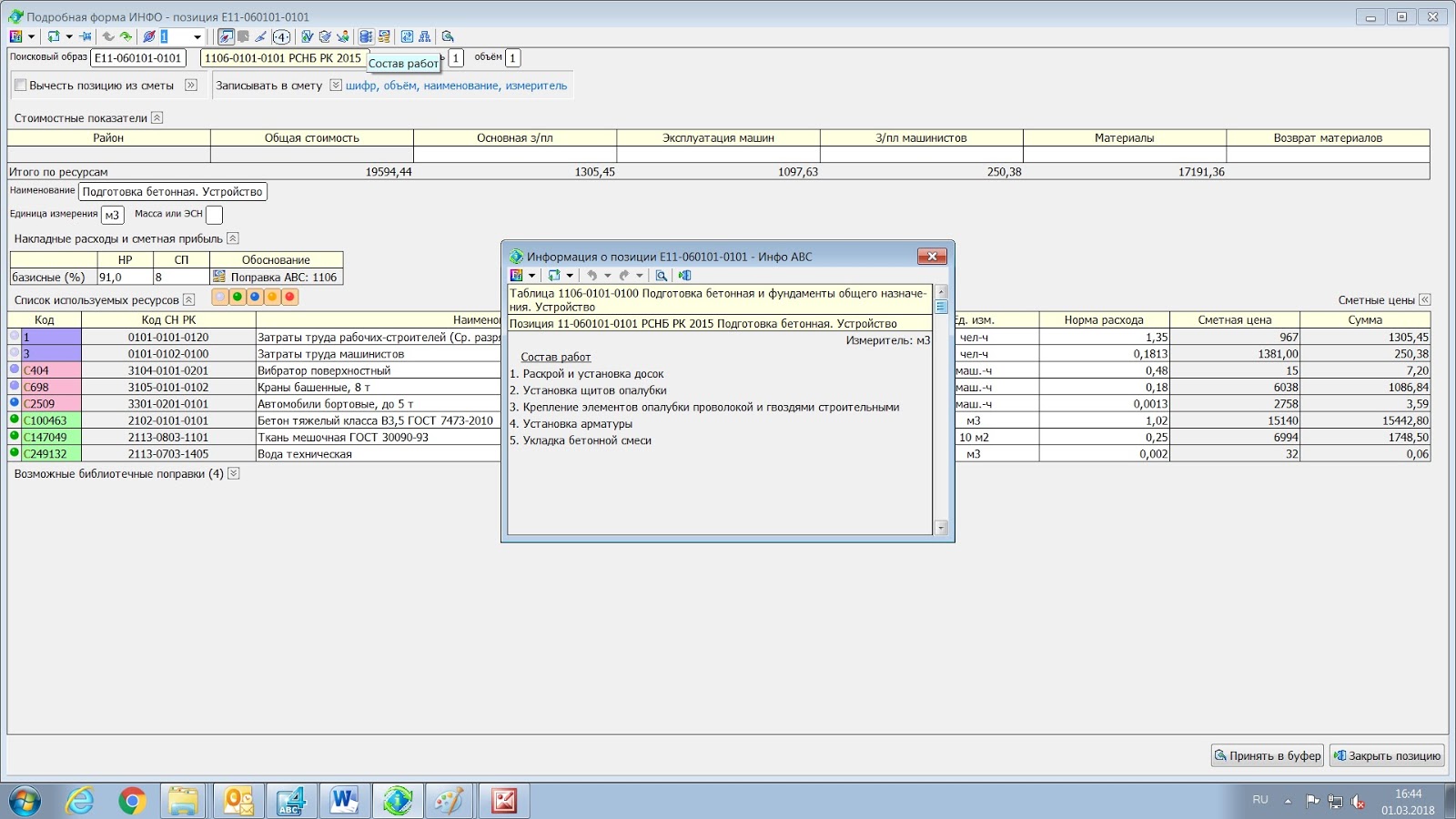

«Состав работ»
Также, в этом окне есть интересная функция как «Состав
работ».
Нажимаете на этот значок и он открывается.
Смотрим, какие работы данная расценка включает в себя.
Обычно, каждая расценка содержит в себе комплекс работ. И чтобы в смете их не
дублировать, сметчик смотрит состав работ по каждой расценке, чтобы учесть то,
что выпущено в расценке. Или наоборот, убрать то, что учтено расценкой.
«Поправки»
В большинстве расценок есть еще одна интересная функция
«Поправки». В расценку встроены повышающие или понижающие коэффициенты на те
или иные условия работ. Т.е. их не надо вбивать вручную!
Внимание: не все коэффициенты встроены в расценку, дополнительно нужно читать Тех.часть и общие положения.
Внимание: не все коэффициенты встроены в расценку, дополнительно нужно читать Тех.часть и общие положения.
Нажимаем «Возможные библиотечные поправки». Открывается
список.
Смотрим, есть ли что-нибудь, что относится к нашим условиям
работы. Если есть, то ставим галочку и только потом нажимаем «Принять в буфер»,
если нет, то ничего не ставим.
ШАГ 8После нажатия «Принять в буфер», вас выкинет в предыдущее окно с кучей расценок.
Сворачиваем окно с расценками, сворачиваем ИНФО и возвращаемся в наш оперфайл. Да-да, он у нас открыт, если вы не забыли.
Нажимаем «Вставить буфер АВС»
И вуаля! Появляются наши выбранные расценки!
ШАГ 9
Сохраняемся.
Нажимаем «Сохранить в ОФ».
ШАГ 10
Нажимаем "Расчет" или "F9".
ШАГ 11
Выбираем К9 и формат, в каком нам нужно сохранить смету.
Я предпочитаю Эксель, т.к. это удобнее. Все таки работаем с цифрами, а не с текстовым массивом.
Вот так вот выглядит у нас смета в Эксель. Сохраняем и распечатываем (если нужно) ее.
Ура, вы сделали это. Урок по созданию ОФ поможет вам создать полноценную смету.
Статья об изменениях в АВС-4 в 2018 году - здесь.
Статья об изменениях в АВС-4 в 2018 году - здесь.
Дальше мы будем более детально углубляться в сметную тему.
И не забывайте подтягивать теорию, т.к. без нее вы будете
как машина без мотора.
Читайте также:
1. 1 часть "Как создать смету в АВС-4 ресурсным методом в Казахстане? Как создать оперфайл? Что такое исходные данные?" - читать здесь.
2. Обзор версии АВС-4 2018 г. Что изменилось в 2018 году в подходе к ценообразованию в строительстве в Казахстане? - читать здесь.
1. 1 часть "Как создать смету в АВС-4 ресурсным методом в Казахстане? Как создать оперфайл? Что такое исходные данные?" - читать здесь.
2. Обзор версии АВС-4 2018 г. Что изменилось в 2018 году в подходе к ценообразованию в строительстве в Казахстане? - читать здесь.
***
В блоге появилась функция "поддержать развитие блога", где вы можете отблагодарить автора за уроки по сметному делу в Казахстане.
И помните, наш девиз: "Узнавай, учись и помогай другим"
